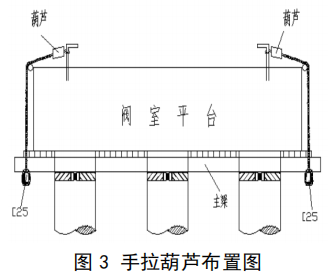

拆除底模支撑系统时,首先在阀室平台上部的两端各安置1个手拉葫芦,手拉葫芦的顶端挂在预埋的 Φ25mm 的钢筋上,底部各吊 1 根 [25 的槽钢,槽钢垂直于主梁 I36a工字钢,将两根主梁支撑起;然后慢慢地逐个松动抱箍的高强螺栓,使抱箍下降一定的高度,为拆除工字钢和木方留出空间,再将高强螺栓紧固至一定的程度,保证抱箍至少能承受工字钢和木方的自重;最后将底模、木方、槽钢和工字钢依次取出。手拉葫芦布置如图 3 所示。
